近日,由万家寨引黄水务集团所属机电科技公司负责实施大修的万家寨引黄工程南一泵站4号机组顺利通过72小时试运行并正式移交运行单位投入运营,标志着该机组第三轮大修工作圆满完成。

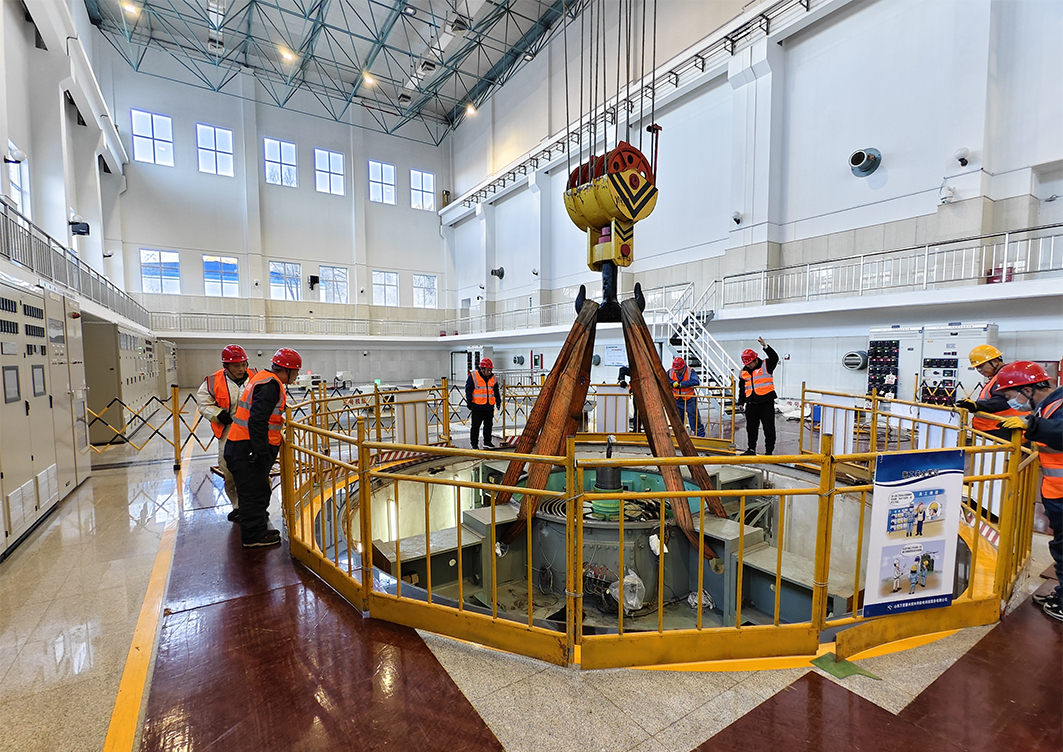

本次大修为机组累计运行时间达到技术标准规定的检修间隔后开展的周期性计划检修。大修期间,完成了各部件拆解、过流部件修复、定子铁芯放电处理和定子中心调整等关键工序。通过初步验收后,于2026年5月底至6月初相继完成静态调试、带水调试及72小时试运行。
大修期间,机电科技公司高质量完成了机组电机部分定转子清洗、水泵部分底环、座环、转轮、顶盖涂层修复以及水泵轴汽蚀修补和锥管除锈打磨防腐等标准检修项目,并成功攻克了定子线圈电晕放电这一技术难题。此次排查到的定子多点电晕放电隐患是万家寨引黄工程一期机组中的首例,为研究一期机组定子线圈超期服役工况提供了珍贵样本,检修人员通过协同厂家工作人员对7处电晕放电点进行处理,熟练掌握了刷涂低阻漆、缠玻璃丝带以及涂刷聚酯晾干红瓷漆等关键工艺,既为后续类似故障处理积累了实战经验,也为检修规程的修订提供了技术依据。
大修彻底消除机组在长期运行中积累的潜在隐患,有效恢复机组整体性能,大修工作达到了预期目标。从大修后试运行记录来看,机组各项运行参数均满足技术标准规定,性能指标显著优于修前水平?;榈乃忱对瞬唤鲅橹ち嘶缈萍脊驹诖笮捅谜净榧煨蘖煊虻淖ㄒ导际跏盗?,也将有效缓解南干线的供水压力,为万家寨引黄工程的稳定运行提供坚实保障。
(文字:李雪明 图片:陈民法)
